好意思国数据中心开采放缓的悲不雅叙事席卷市集,但空头豪情背后的数据真相,正让感性投资者再行注释这场集体误判。
6月18日,寂寞行业盘问机构SemiAnalysis撰娴雅确反驳了市集哄传的“好意思国数据中心开采大幅放缓、2026年半数产能取消或宽限”的顶点判断,觉得本轮惊慌源于信息误读与样本偏差,好意思国数据中心2026年真的托付产能并未出现断崖式下滑,行业举座开采节拍韧性犹在。
从中枢瞻望数据来看,往日六个月,SemiAnalysis对2026年末北好意思超大范围自建数据中心产能的瞻望诊疗幅度仅1%,托管型数据中心产能瞻望波动不及5%,举座预期基本褂讪。数据标明,行业产能弧线远未触及市风物渲染的坍弛水平。
机构坦言,局部形状宽限如实存在,但这属于大型基建周期中的常态诊疗,而非需求转向的先行信号。面前悲不雅豪情已被市集过度放大,板块估值的剧烈波动更多反应豪情面的过度反应,而非行业基本面的根柢转弱。

AI"轻信"公告,市集"放大"惊慌
"2026年好意思国半数数据中心产能将遭取消或宽限"——这一说法近期在金融与外交媒体上平素传播,源流可回想至彭博社4月1日的一篇报说念,随后被多家科技媒体以更耸动的标题放大。
AG真人国际中国官网登录入口但寂寞盘问机构SemiAnalysis直言,这一惊慌叙事熟习"AI凑合出来的假警报"——无数所谓产能瞻望模子仅靠AI用具握取新闻稿,将未经核实的GW级形状公告当干事实,所有不有计划实践开采工期、电网接入和审批经由等要道变量。
机构坦言,局部形状宽限如实存在,但绝大多数被标识为"取消或宽限"的形状聚会在早期阶段——这些形状本就缺少融资、审批或开采订单解救,从未信得过具备2026年托付条目。
半数宽限的"数学失误":问题出在分母
SemiAnalysis觉得,市集广为流传的“2026年50%产能宽限或取消”论断,中枢问题不在于“取消形状”的分子数目,而在于统计基数的分母偏差,样本局限性导致论断严重失真。

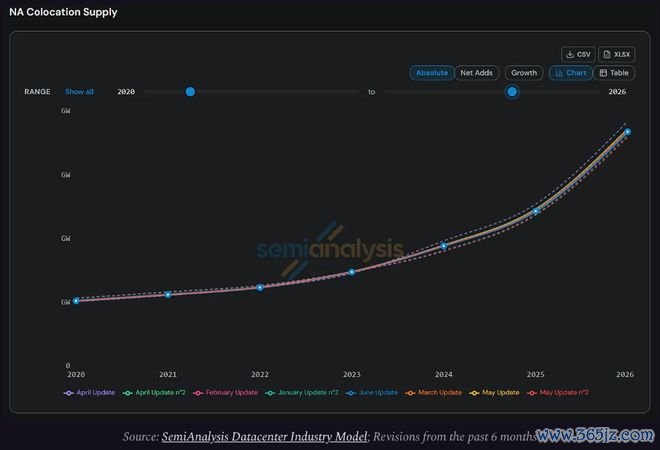

按照市集援用的SightlineClimate统计,2026年好意思国12GW诡计产能中仅5GW在建。但SemiAnalysis通过卫星视觉模子寂寞核验发现,仅好意思国前两大超大范围云厂商的自建在建产能,就已冲破5GW,尚未计入第三方开发商手中的多级GW级在建形状。
这意味着,Sightline的统计口径仅遮蔽公开露馅的大型标杆形状,并未囊括行业完好开发管线。而这类高调公开的早期形状,自己就具备不细则性高、易宽限跳票的特征。
因此开运体育中国官网入口“半数产能宽限”的说法,仅适用于小众投契性公告形状,所有弗成代表好意思国数据中心举座开采花样,开运体育中国官方网站无法界说行业真的景气度。


宽限属实,但归因明晰、范围可控
SemiAnalysis并未否定行业存在宽限时势,且提前预警了STACKInfrastructure、Oracle、Nebius、CoreScientific等企业的形状风险。但机构明确,行业宽限并非系统性停摆,而是聚会在特定场景,并将市集宽限案例分辩为三类中枢类型。

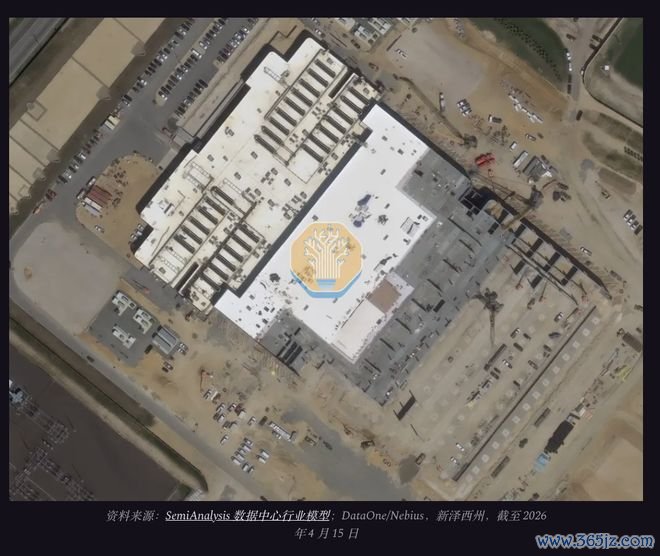

以Nebius新泽西园区为例,首期50MW原预计打算4个月落地,最终耗时10个月才完成托付,是典型的第二类宽限案例。CoreScientific的Denton园区则因审批受阻、瞎想变更、供应链中断等多重身分交汇,导致250MW年度托付预计打算遏止,属于第一类与第二类访佛的宽限案例。
Oracle/STACK新墨西哥形状则是典型的第三类宽限案例——因燃气管说念受阻、排放审批卡壳,投产本事从2026年径直推迟至2029年。三个案例均指向归拢论断:宽限时势属实,且其影响范围相对聚会,成因旅途明晰可溯。

市集惊慌内容:三类无效杂音打扰中枢判断
在SemiAnalysis看来,本轮市集系统性惊慌,内容是被三类无实质产业影响的“杂音书息”误导,过度放大了行业短期风险。
其一为所在开采暂停策略。礼貌2026年4月,好意思国12个州推出管控法案,但仅针对早期诡计形状,不波及2026年中枢托付产能。缅因州禁令波及的诡计产能不及5MW,无实质影响。
其二为区域性舆情阻力。各地抗议、改区驳回、企业撤项等案例多停留在纸面诡计,无地盘、开采或电网条约解救,从未纳入灵验托付产能,不影响真的订单。

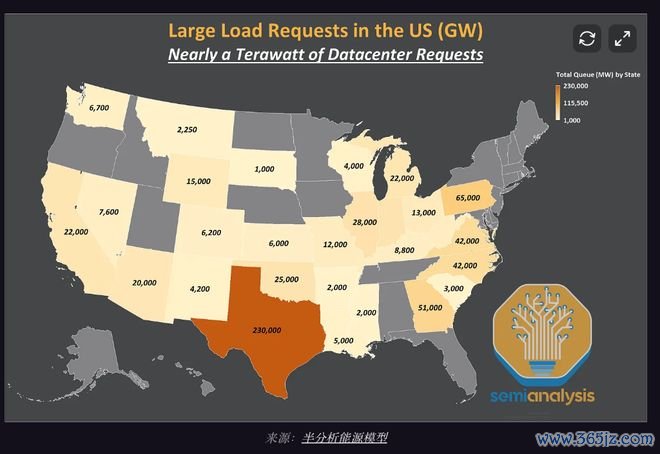

其三为海量无效诡计公告。电网恳求部队存在无数“诬捏产能”。如德州ERCOT累计收到超410GW数据中心负荷恳求(为历史峰值5倍),其中SemiAnalysis测算约311GW属投契性诬捏需求,无法回荡为真的产能。

风险出清,而非需求坍弛
SemiAnalysis觉得,市集悲不雅误判的根柢原因在于未能区分形状风险层级。
此轮宽限或取消的形状高度聚会于早期投契圈层,属于行业结构性多余部分,而2026年中枢托付产能则来自落地细则性极强的优质形状,宽广具备地盘确权、明确供电有预计打算、合规审批落地、长周期开采订单锁定及实质施工发达等多重条目。
针对行业共性瓶颈,头部运营商已酿成进修破局旅途,策略上深耕所在审批与社区配合,对高阻力区域提前撤场并转向策略友好区或棕地开发;硬件上则针对电网接入长达7至10年、中枢开采托付周期一年以上的痛点,通过直投电网、锁定带电地盘、配套踱步式发电、预支定金锁定开采产能及模块化预制施工等妙技,灵验对冲供应链与基建瓶颈,保险中枢形状按节拍激动。
因此,惊慌更多源于风险误判,基本面解救并未动摇。
